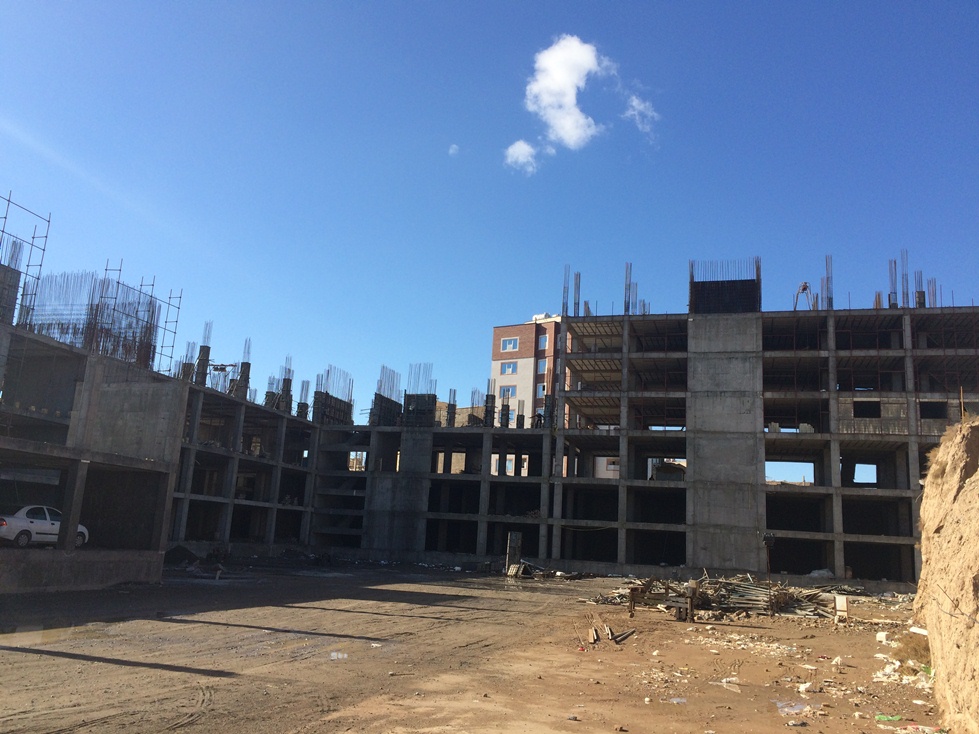

پیشرفت پروژه دیماه
بلوک
d
1- تکمیل آرماتور بندی ستونهای سقف چهارم
2- تکمیل آرماتور بندی دیوار های سقف چهارم

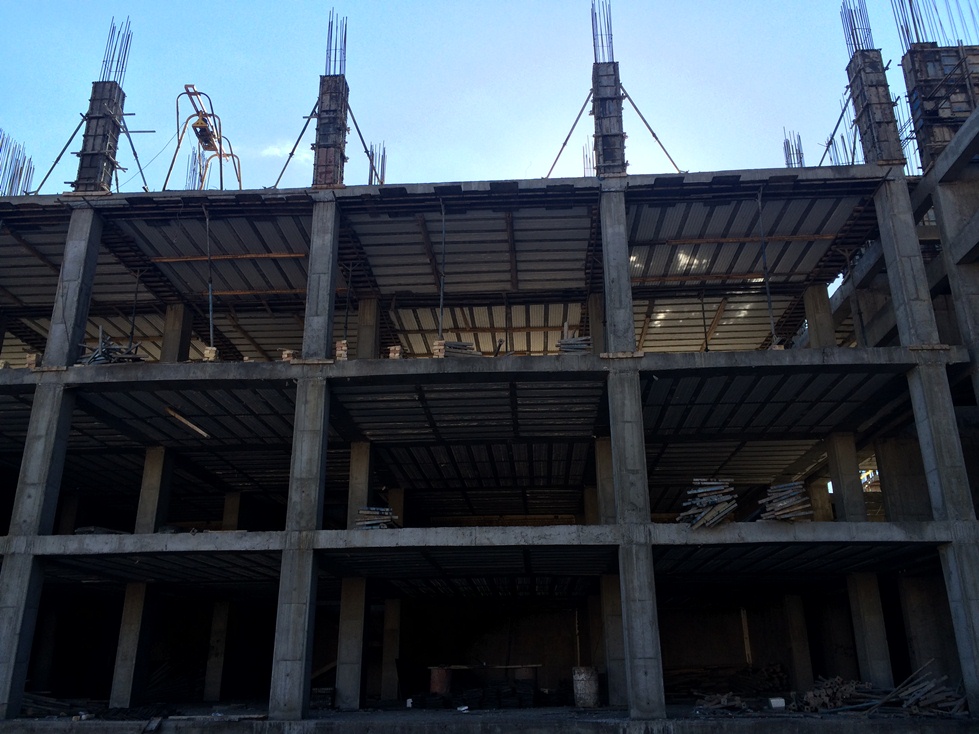

3- تکمیل قالب بندی ستونهای روی سقف سوم
4- تکمیل ایزوگام دیوار حائل ضلع جنوبی به متراژ360 متر مربع
5-خاک ریزی مرحله اول و دوم پشت دیوار حائل به متراژ 290 متر مکعب
محوطه
1- تکمیل ایزوگام دیوار حائل 430 متر مکعب ضلع جنوبی
2-خاکریزی مرحله اول و دیوار پشت دیوار حائل ضلع جنوبی همراه با کوبیدن و آب پاشی به متراژ 360 متر مکعب
بلوک
e
1-تکمیل آرماتور بندی ستونهای سقف چهارم
2- تکمیل آرماتور بندی دیوار های سقف چهارم
3-تکمیل قالب بندی ستونهای روی سقف چهارم
4--تکمیل قالب بندی دیوار های روی سقف چهارم
بلوک
f
1-تکمیل آجرچینی 3 واحد طبقه اول
2-تکمیل نبشی کشی طبقه چهارم به صورت کامل
3-تکمیل نبشی کشی طبقه پنجم به صورت کامل
4-آرماتور بندی کامل ستونهای روی سقف ششم
5-آرماتور بندی کامل دیوار برشی سقف ششم
6-قالب بندی آرماتور بندی دستگاه پله طبقه ششم
7-ادامه نبشی کشی نما طبقه هفتم
